الوقت المسموح للخرسانة

في هذا المقال سأحاول ان أوضح مسألة هندسية هامة وهي اشكالية رفض المهندس الإستشاري للخرسانة التي تحملها شاحنة الخرسانة بسبب مرور الوقت المسموح.

هذا الأمر يتكرر بكثرة واسباب تأخر صب الخرسانة من الشاحنة التي تنقلها متعددة منها تعطل مضخة تفريغ الخرسانة أو هطول مطر يمنع من الصب….الخ.

إعلان

ولتكون الرؤية واضحة فلا يقع تعنت أو تساهل من المهندس الإستشاري ينبغي فهم الأساسيات العلمية في موضوع الفترة المسموحة من لحظة خلط الخرسانة في المصنع إلى لحظة صبها في الموقع.

ألخص هذه الأساسيات في النقاط الأتية:

1- الفترة التي لا تفقد الخرسانة من مقاومتها من لحظة اختلاط الأسمنت بالماء إلى لحظة صبها : (2 ساعة).

2- الفترة التي لا يصح بأي حال من الأحوال قبول الخرسانة بعدها لأنها تصبح عديمة الفائدة (4 ساعة).

3- بعد مرور 2 ساعة حتى مرور 4 ساعة تفقد الخرسانة قوتها تدريجيا فيصل فقد المقاومة عند 3 ساعات الى 30%.

4- هناك مواد كيمائية مضافة خاصة إذا اضيفت للخرسانة تستطيع منع الخرسانة من أن تفقد من مقاومتها خلال فترة ما بين (2 ساعة إلى 4 ساعة).
أما بعد 4 ساعة فلا يصح قبول الخرسانة سواء بدون مواد مضافة أو بوجود مواد مضافة.

5- الكود الأمريكي يحدد فترة قبول الخرسانة بدون مواد مضافة من لحظة تحميل الشاحنة في المصنع إلى لحظة الصب ب(بساعة ونصف) ويجعل نصف ساعة مقابل وقت الخلط ووقت الصب ليكون المجموع 2 ساعة كما ذكر اعلاه في النقطة رقم(1).

سوق الطاقة العالمي - بين صراع العمالقة وسباق البحث عن مصادر جديدة

سوق الطاقة العالمي – بين صراع العمالقة وسباق البحث عن مصادر...

0
ملخص مستجدات سوق الطاقة العالمي 22 نوفمبر 2024 يشهد سوق الطاقة العالمي تحولات جذرية غير مسبوقة، مدفوعة بتعدد العوامل الجيوسياسية والاقتصادية والبيئية. تتأرجح أسعار الطاقة بين...

جدول المحتويات

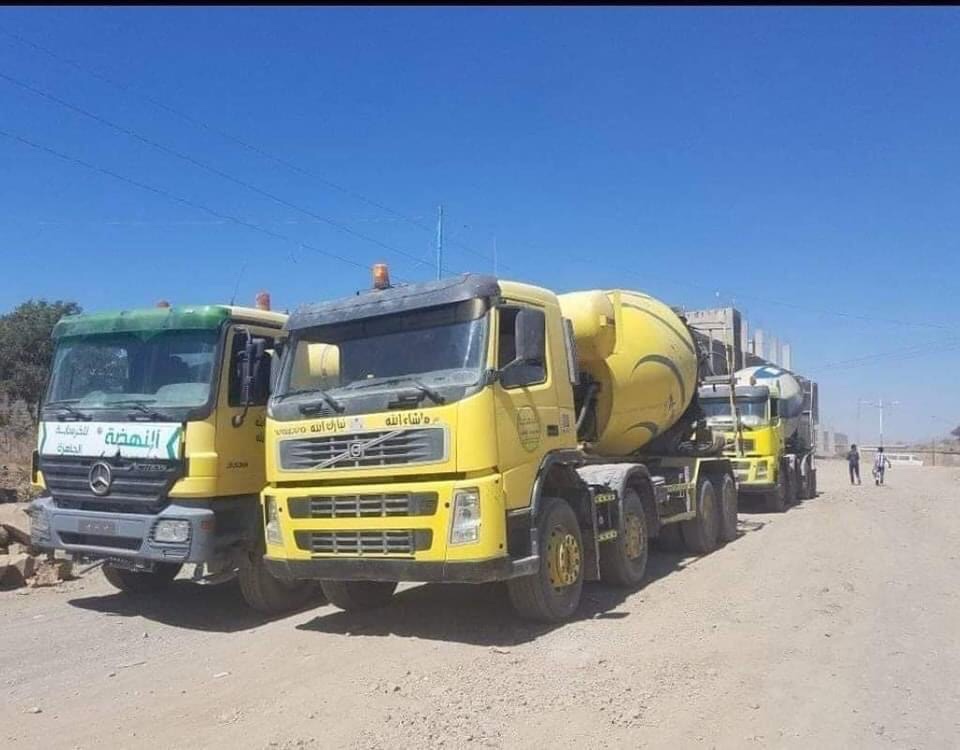

فإذا حصل وتعطلت المضخة واحتاج إصلاحها أو استبدالها لوقت أو هطل مطر منع من الصب وهناك شاحنتين أو ثلاث في الموقع كيف يتم التصرف من قبل المهندس الإستشاري؟
والجواب:
تبلغ مشرف مصنع الخرسانة الجاهزة التي تورد الخرسانة أن مع كل شاحنة من الشاحنات التي وصلت الموقع مهلة 1.5 ساعة من لحظة خروجها من المصنع إلى لحظة الصب، وترتفع المهلة إلى 3.5 ساعة إذا احضروا مواد مضافة واضافوها للخرسانة التي في الشاحنات وبشرط عدم إضافة أي كمية من الماء للخرسانة، وتضع مراقب من طرفك يراقب الشاحنات بشكل دائم..

إذا احلت المشكلة قبل انتهاء المهلة فتسمح للشاحنة ان تقترب من المضخة وتكسب الخرسانة في الحوض، وتنتبه أن سائق الشاحنة لا يضيف اي كمية من الماء للخرسانة.

اذا قال المتحكم بالمضخة أو سائق الشاحنة أن الخرسانة جامدة وتحتاج اضافة ماء لكي تستطيع المضخة ضخها الى مكان الصب ولكي لا تسبب انسداد مواسير المضخة فوراً اطلب من الشاحنة مغادرة الموقع والعودة بالخرسانة من حيث اتت بها، ولا تسمح لهم باضافة ماء لأن تجمد الخرسانة يعني أن المواد الكيميائية المضافة لم تكن كافية أو فعالة. واذا اضيف الماء للخرسانة سيفقدها جزء من قوتها.

ولا تنسى أن ترسل شخص من طرفك مع الشاحنة ليتأكد من التخلص من الخرسانة في مكان معين ويصور لك الخرسانة بعد سكبها.

بخصوص الفترة المسموحة الامر ليس حدياً فاذا مرت الساعة والنصف وزادت خمس دقائق أو عشر دقائق زيادة فلا مشكلة مادامت الخرسانة متجانسة ولا تحتاج اضافة ماء لكي تضخ بالمضخة الى مكان الصب.

واذا كانت درجة الحرارة عالية فقد تكون المهلة أقل من الساعة والنصف بدون مواد مضافة، وثلاث ساعات ونصف مع المواد المضافة.

المعيار كون الخرسانة متجانسة و لاتحتاج اضافة ماء لكي تتمكن المضخة من ضخها الى مكان الصب.

شرح وتوضيح المهندس عدنان الأثوري
